Parter w tydzień

Blog:  opal_na_wsi
Data dodania: 2019-09-29
wyślij wiadomość

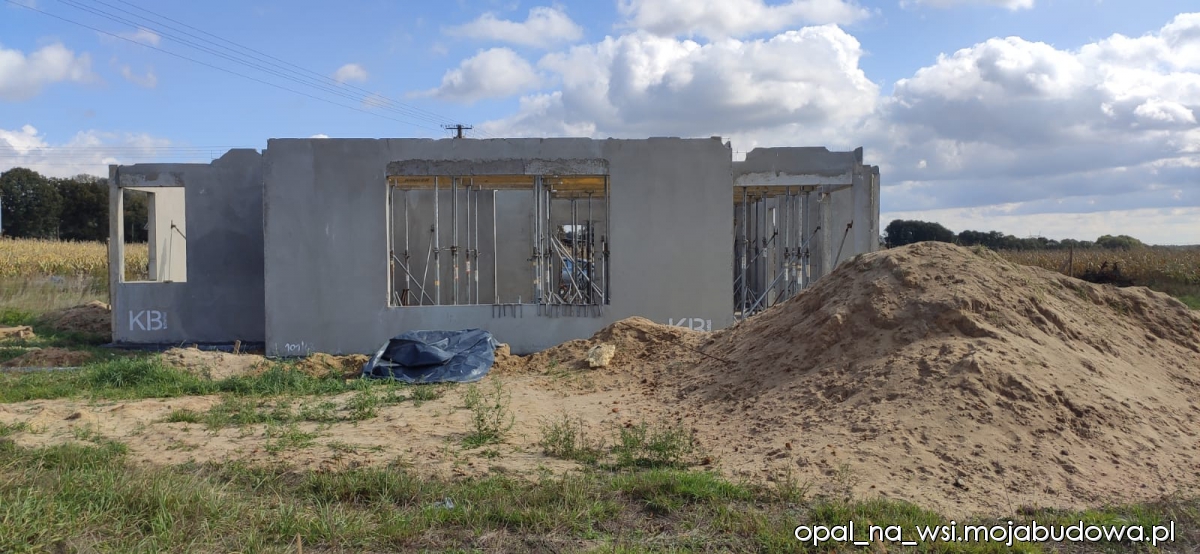

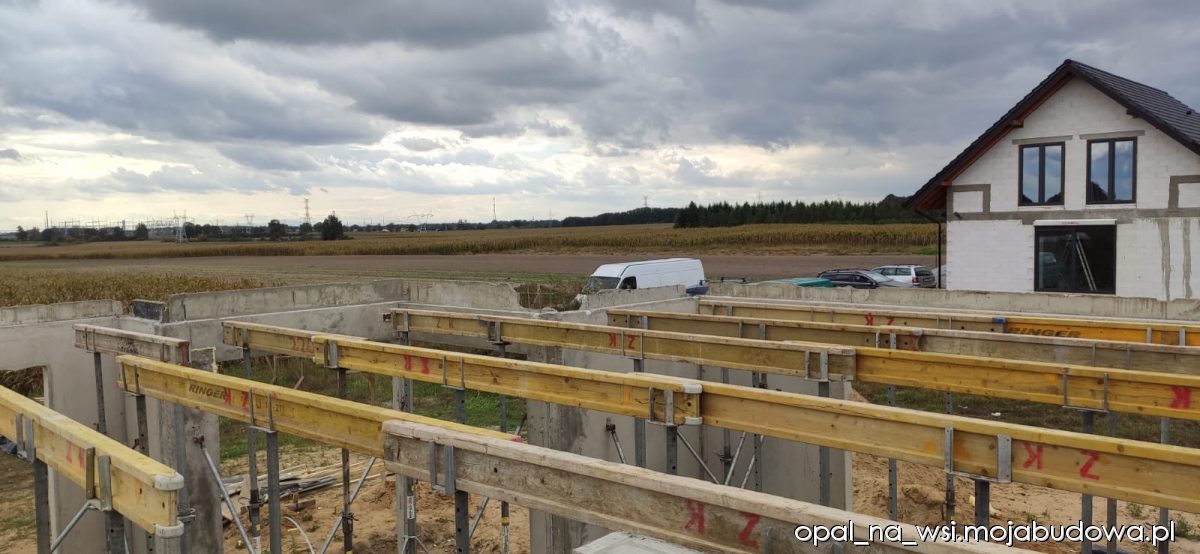

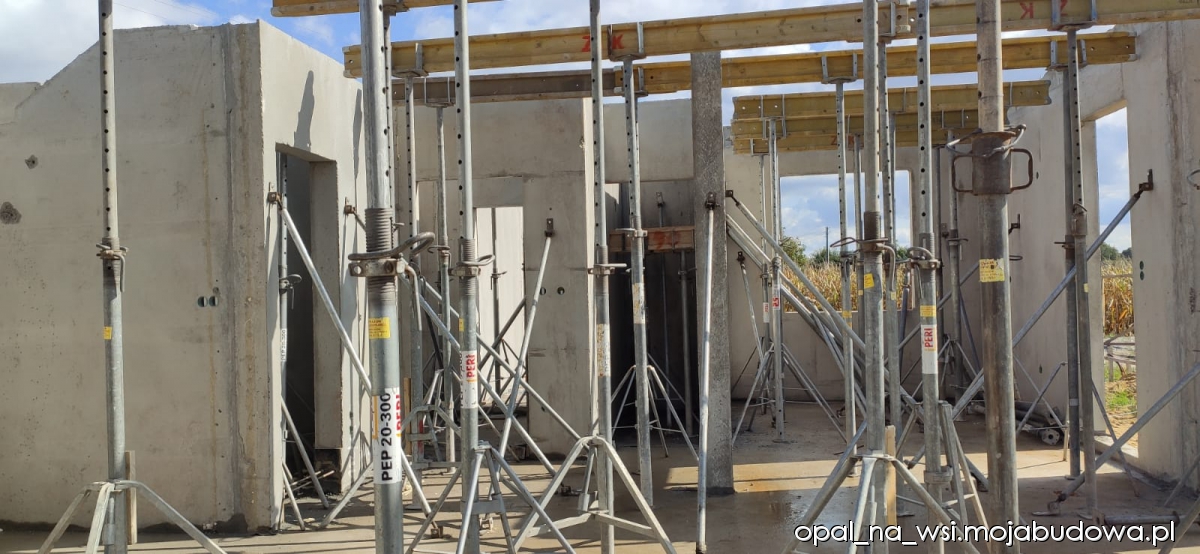

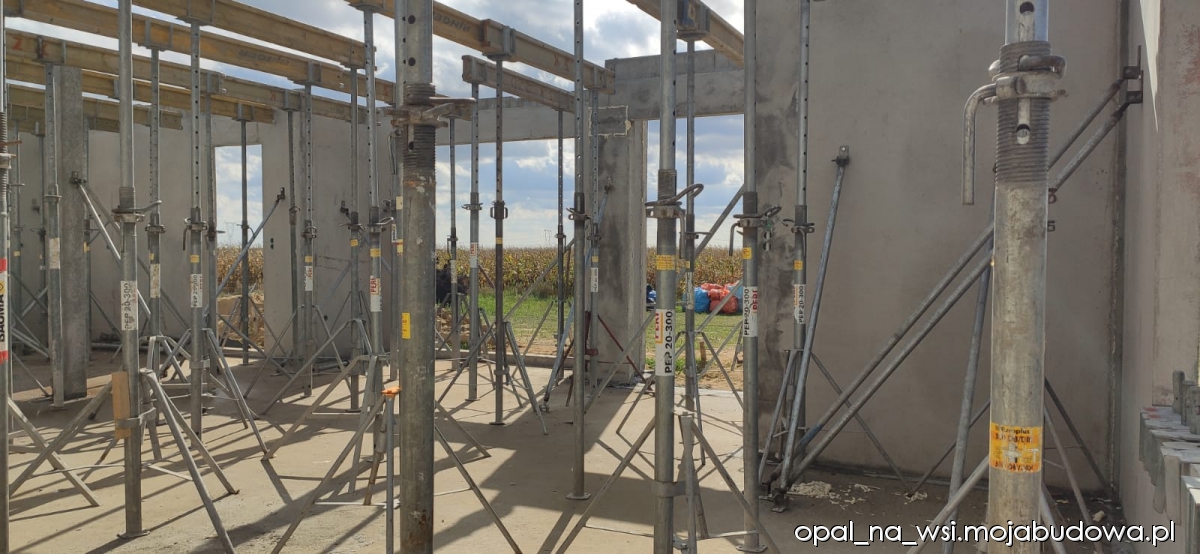

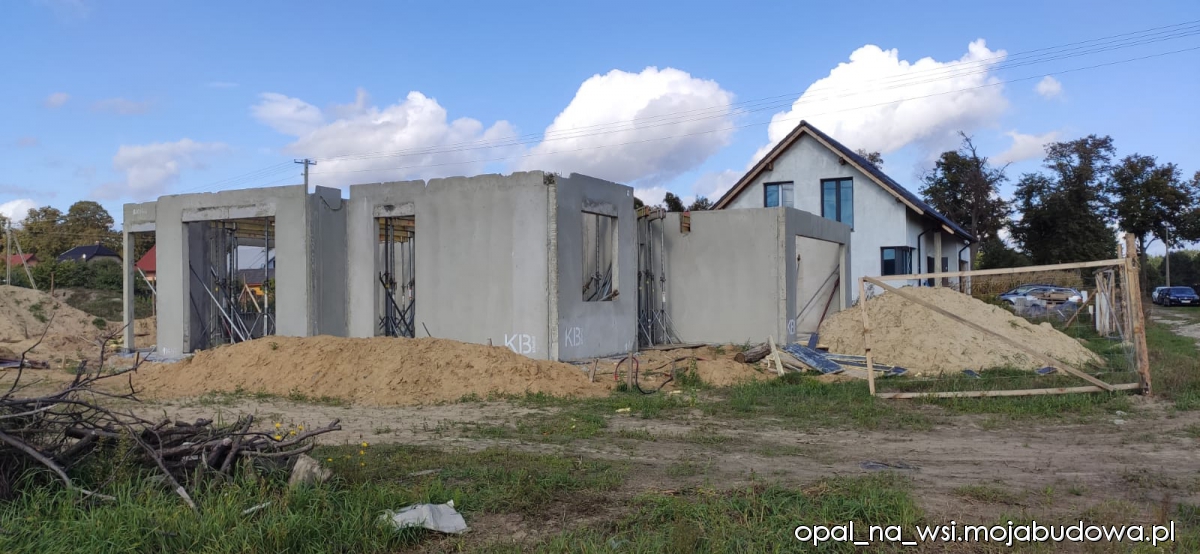

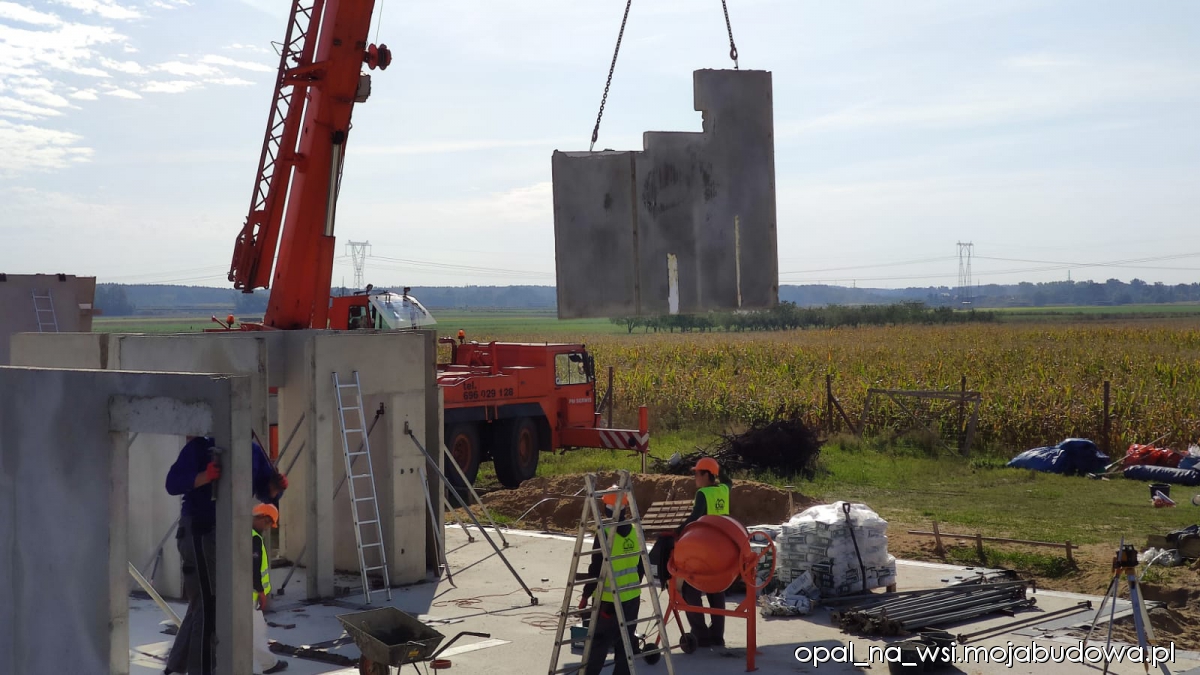

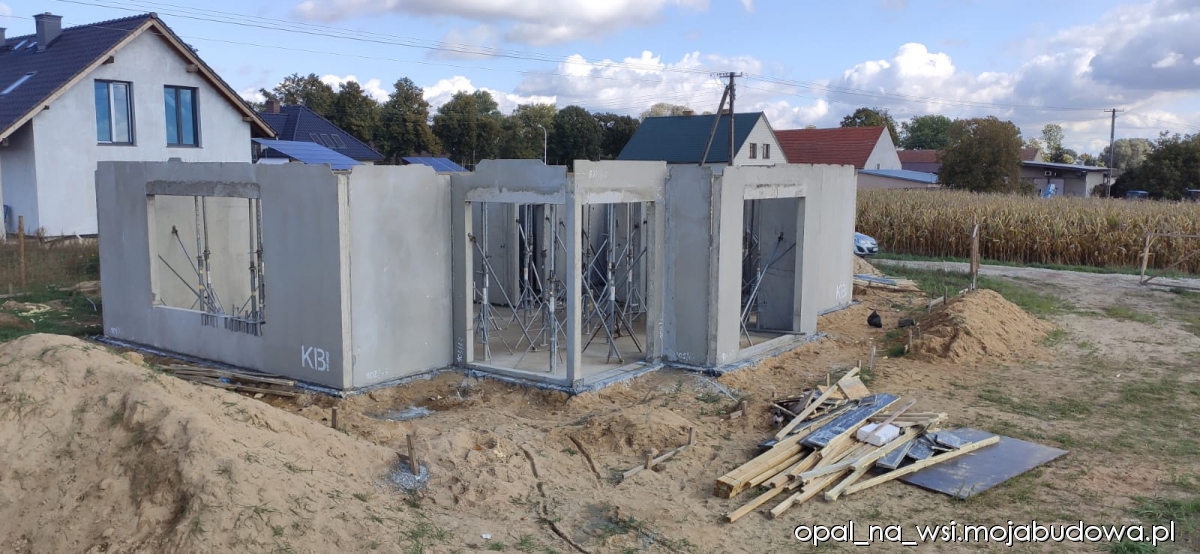

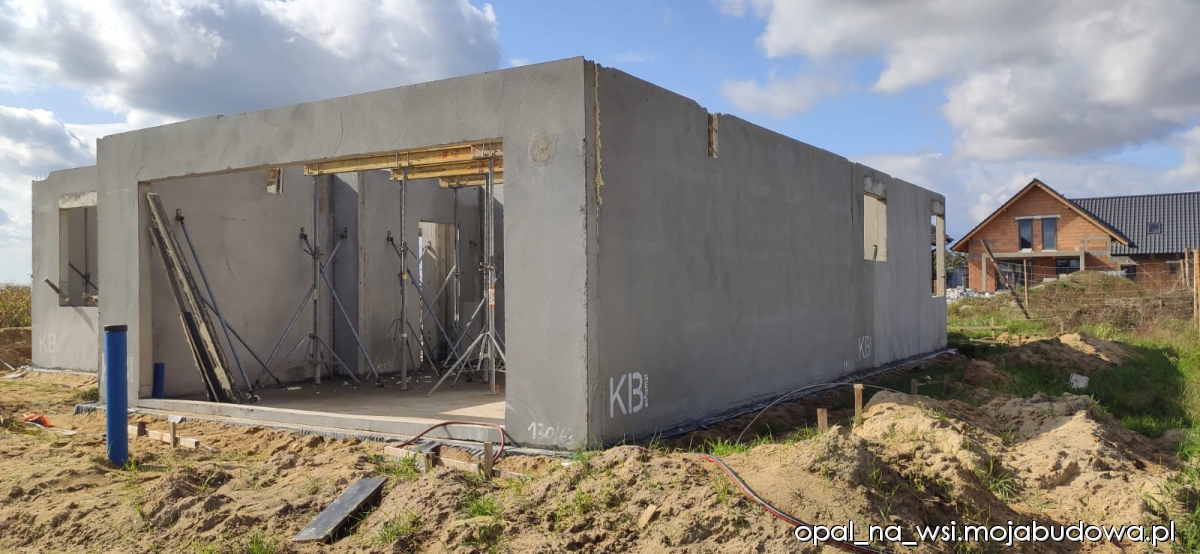

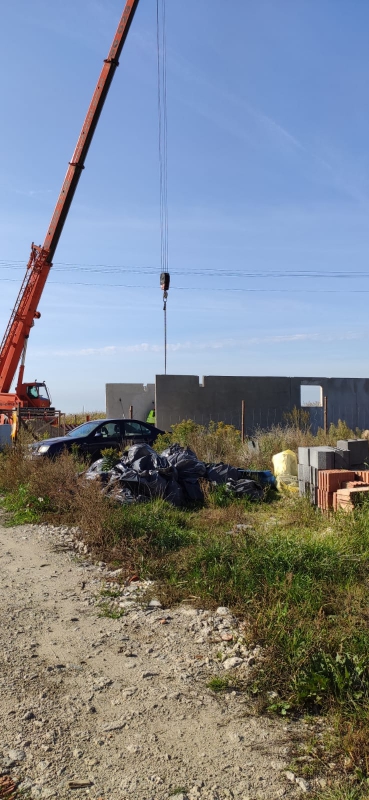

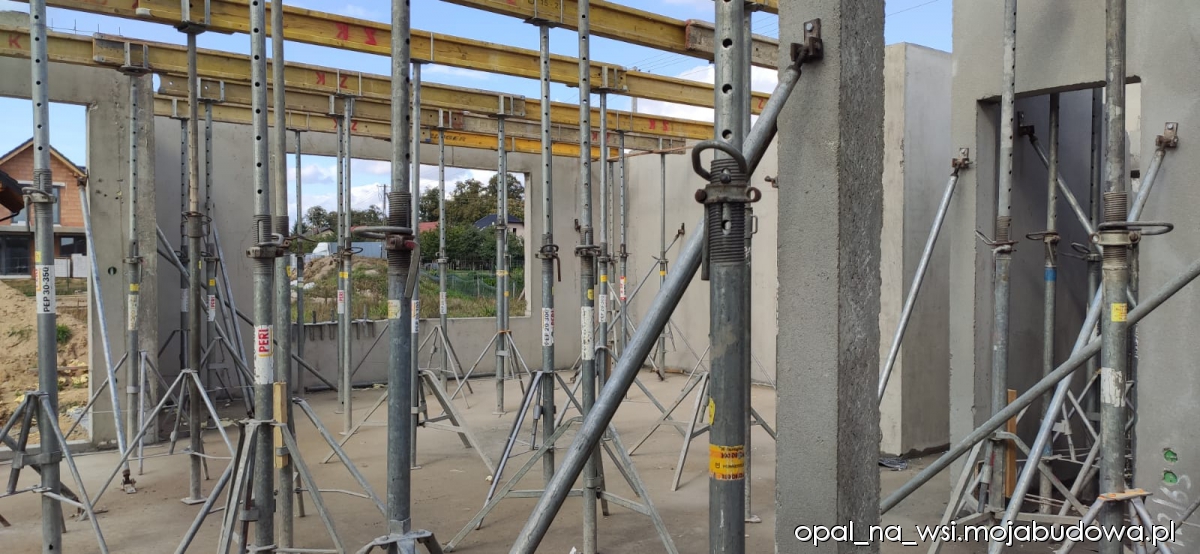

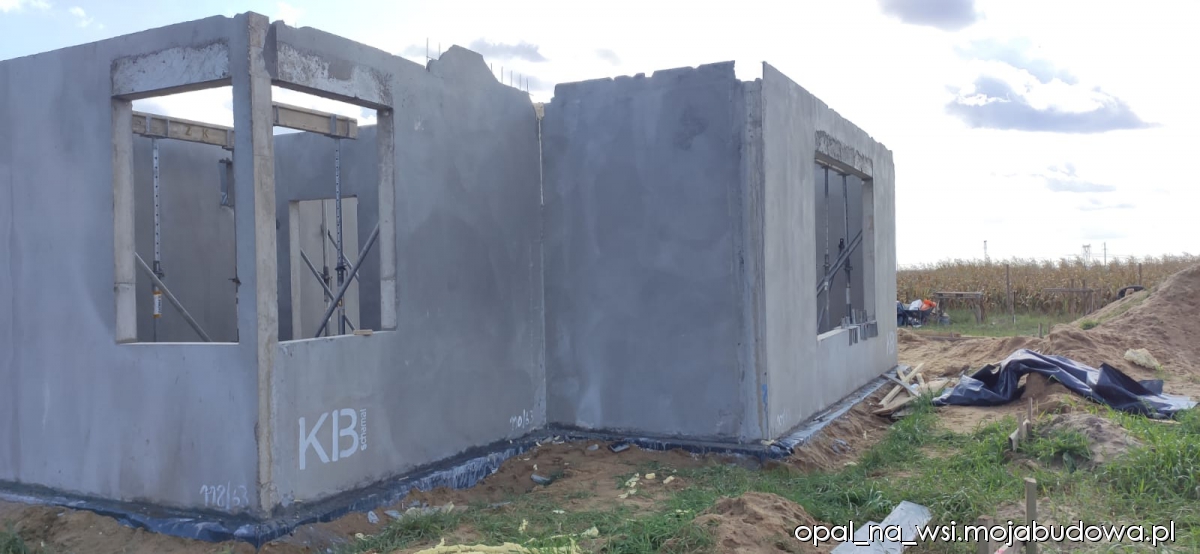

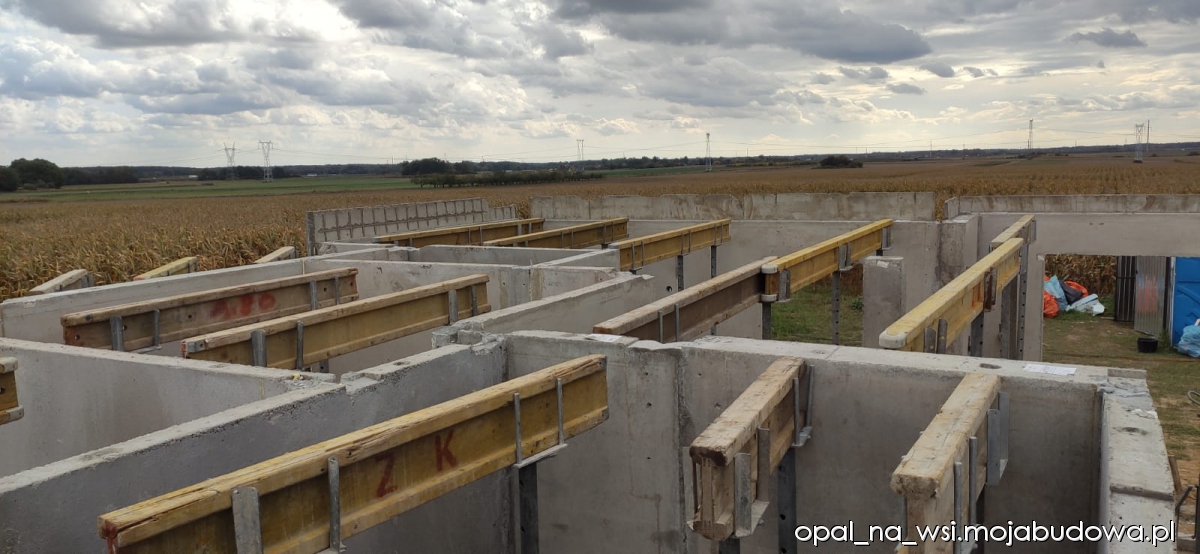

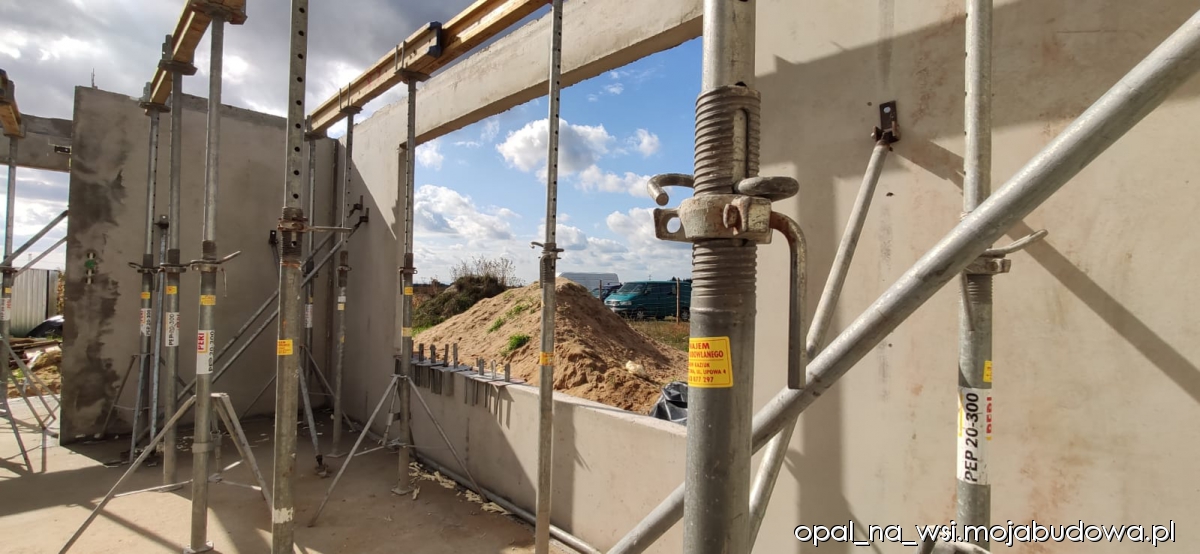

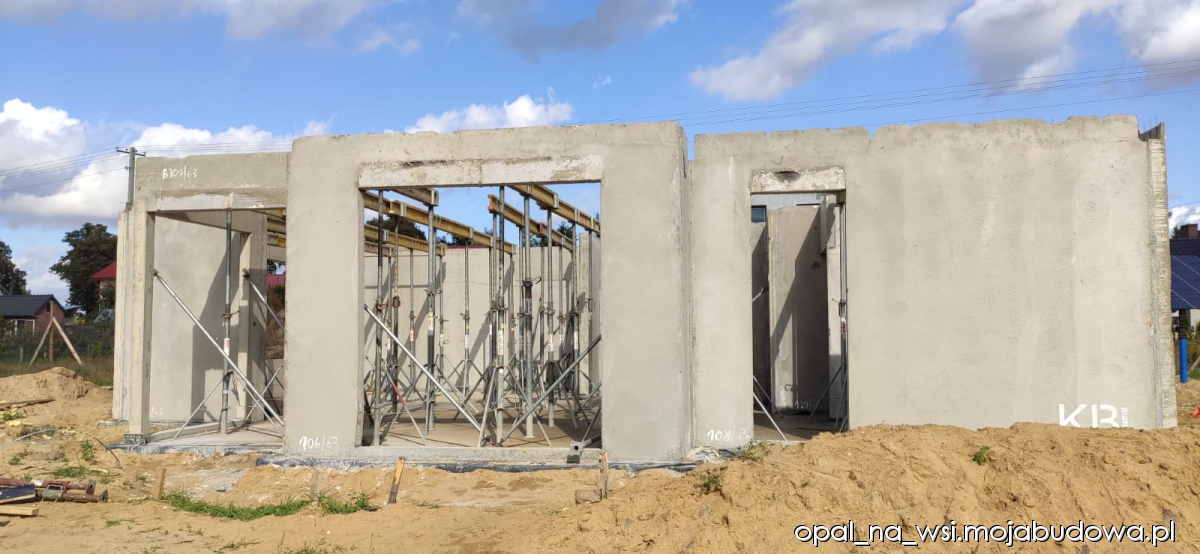

Zgodnie z planem w poniedziałek 23.09 ruszył kolejny etap - budowa parteru. Tego samego dnia wieczorem stały już wszystkie ściany. Przez kolejne dni wykonywane były poziomowanie, zalewanie łączeń oraz przygotowanie pod strop. Jutro ma przyjechać filigran. Do piątku będzie robione zbrojenie stropu, a po następnym weekendzie wylewamy strop.
Po wylaniu stropu czeka nas 1,5-2 tygodnie przestoju, aby wszystko dobrze związało.

Przy opracowywaniu przebić w stropie zauważyliśmy, że został pominięty jeden odpływ kanalizacyjny dla pralni. Został on bardzo niefajnie zaprojektowany w elewacji domu co tworzyłoby nam niepotrzebny mostek termiczny. Przez to będziemy musieli zrobić przebicie wewnątrz domu i poprowadzić dodatkowy "pion" z pralni do odpływu który jest w kuchni. Całe szczęście potrzebna jest tam mała rurka, więc nie będzie to wielka nadbudowa i mamy już kilka pomysłów jak to zamaskować. Czymże byłaby idealna budowa bez błędów ;)




Budowa płyty

Blog:  opal_na_wsi
Data dodania: 2019-09-04
wyślij wiadomość

Minął już prawie miesiąc od rozpoczęcia prac. Mamy w tym momencie stan zero :)

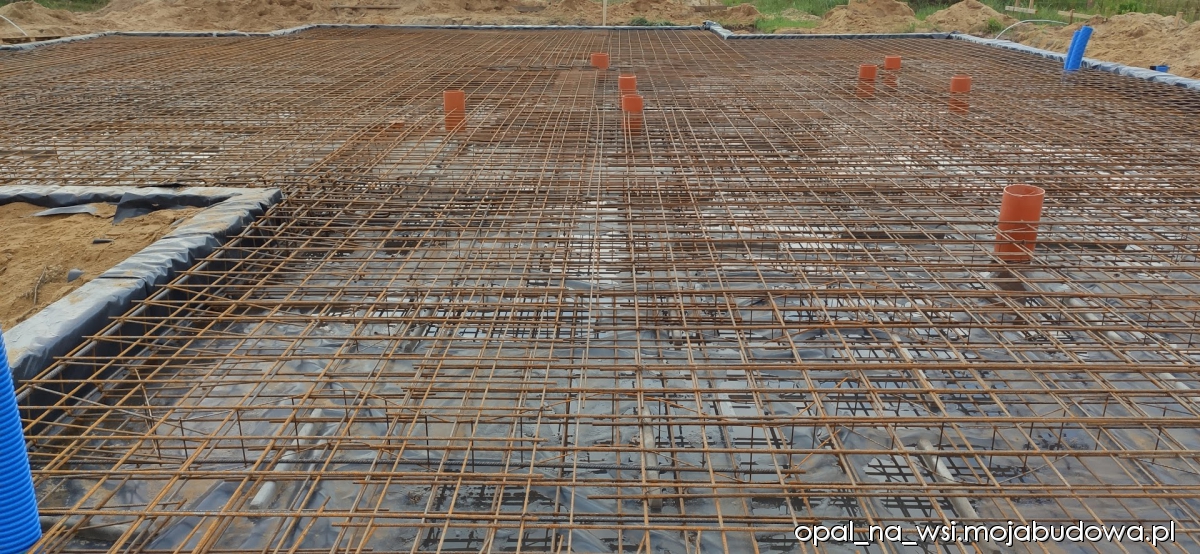

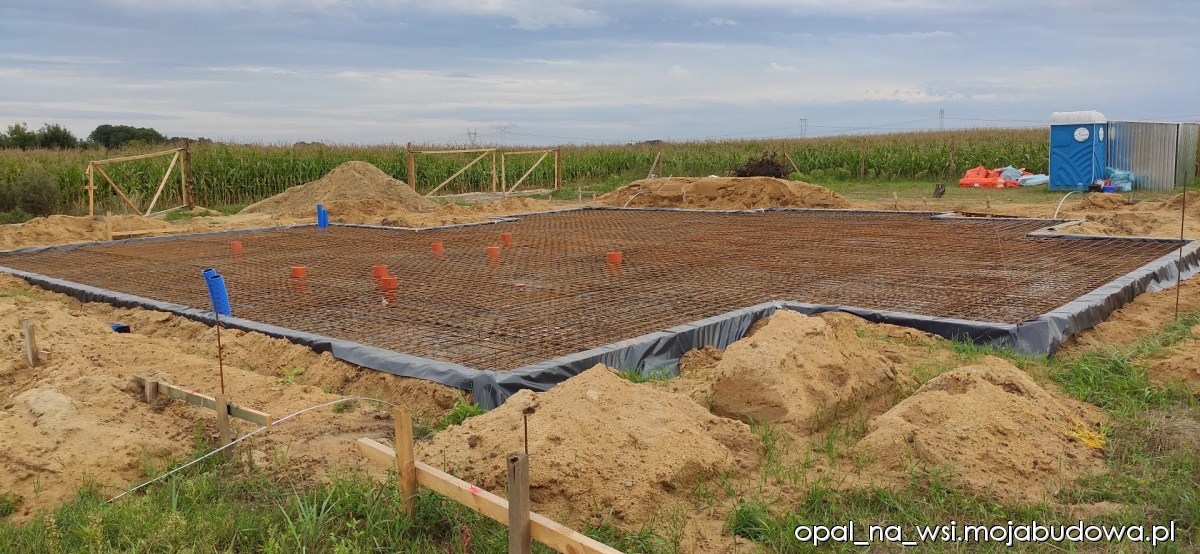

Płyta fundamentowa jest już gotowa. Okres podlewania już ma za sobą, teraz tylko musi jeszcze wyschnąć do końca, ale okres wiązania betonu również już się kończy. Płyta ładna, nic nie popękało. Teraz czekamy na kolejny etap.

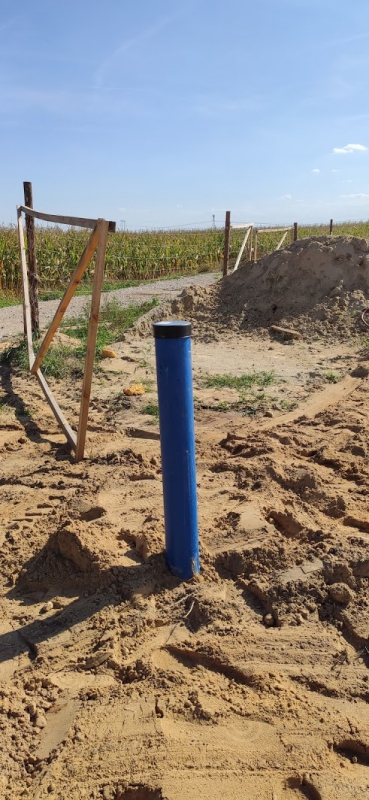

Dzisiaj mieliśmy szczególnie radosny dzień, ponieważ ktoś wypadł z kolejki na wiercenie studni i byliśmy następni. W sumie dostaliśmy telefon z rana "Ja mogę dzisiaj wywiercić tę studnię" - trochę zaburzyło nam to plan dnia, ale dzięki temu mieliśmy dziś drugie podejście do wiercenia studni i tym razem z sukcesem :) Wydajność studni została wyszacowana na 1500-1800L/h. Jedynie musimy zrobić jeszcze studzienkę i pompę.


Z innych dobrych wiadomości to myśleliśmy że na wsi będziemy w czarnej dziurze jeżeli chodzi o internet, a tu kolejna dobra wiadomość - Orange właśnie ciągnie w ramach programu dotowanego przez Unię Europejską sieć światłowodową, tak więc będziemy mięli internet szybszy, niż mamy teraz mieszkając w centrum miasta wojewódzkiego.

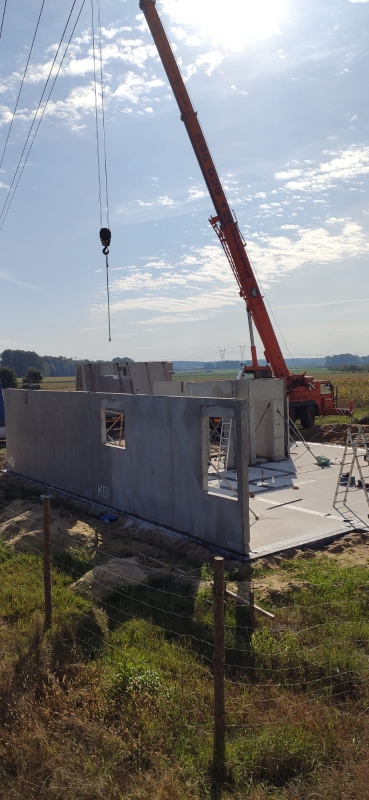

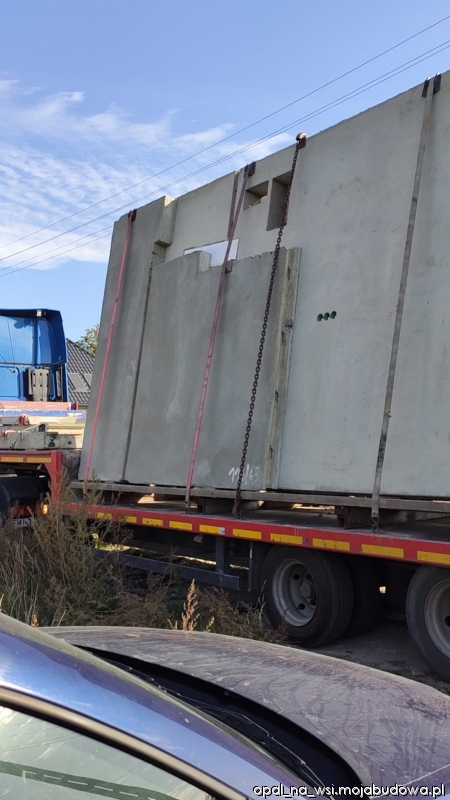

Wszystko idzie do przodu. Za 3 tygodnie ma rozpocząć się produkcja i układanie ścian. Do końca września mają stanąć ściany parteru i strop. Do połowy października ma stanąć drugie piętro i zacznie się konstruowanie dachu. Konstrukcja dachu ma być gotowa do 5 listopada, a do połowy listopada ma już być gotowe całe SSO łącznie z pokryciem dachu. Na grudzień mamy zamówiony montaż okien.

Planujemy przez zimę zrobić to co możemy zrobić własnoręcznie, czyli głównie elektrykę i być może hydraulikę.


opal_na_wsi Wyślij wiadomość do autora OBSERWUJ BLOGA
statystyki bloga
Odwiedzin bloga: 17073
Komentarzy: 57
Obserwują: 16
On-line: 9
Wpisów: 21 Galeria zdjęć: 298
Projekt OPAL
BUDYNEK- dom wolno stojący , parterowy z poddaszem bez piwnicy
TECHNOLOGIA - keramzyt
ETAP BUDOWY - VII - Wykończenia
ARCHIWUM WPISÓW
2021 styczeń
2020 grudzień
2020 kwiecień
2020 marzec
2020 luty
2020 styczeń
2019 październik
2019 wrzesień
2019 sierpień
2019 lipiec
